王潤菁 向輝 向倬言 2025-09-05 10:20:36
湖南日報·新湖南客戶端9月5日訊 (通訊員:王潤菁 向輝 向倬言)9月3日,湖南省辰溪抽水蓄能電站下水庫工程成功實現截流,項目部在施工現場隆重舉行截流儀式。這一關鍵節點的達成,不僅是電站建設歷程中的重要里程碑,更標志著該項目正式邁入全新建設階段,為后續工程推進奠定堅實基礎。
此次下水庫截流前,項目已先后完成導流泄洪洞貫通、洞內混凝土襯砌施工及截流驗收,4月30日下庫導流泄洪洞順利貫通后,經過數月精心籌備,最終實現成功截流。
“辰溪抽水蓄能電站從去年九月份開工以來,在極短的時間內,我們先后完成了導流泄洪洞以及圍堰的填筑,這兩個重要項目的實施,為我們今年整個項目的里程碑節點畫上了重要的句號,也是為我們后續的項目大壩的填筑奠定了堅實的基礎?!焙铣较樗钅茈娬綞PC總承包項目部總經理楊虎表示。
截流儀式現場,各參建單位代表齊聚,共同見證這一重要時刻。儀式上明確,下水庫截流既是對前期工程建設成果的全面檢驗,也意味著項目將面臨新的挑戰。
中電建(辰溪)能源開發有限公司黨支部書記、董事長唐平康告訴記者:“接下來我們的工作主要就是把圍堰達到設計擋水標準后,啟動大壩填筑工程,計劃今年11月份開始大壩施工,明年7月份實現大壩填筑到頂,2027年1月具備擋水功能。我們將全力以赴,把辰溪抽水蓄能電站打造成精品工程、效益工程、標桿工程?!?/span>

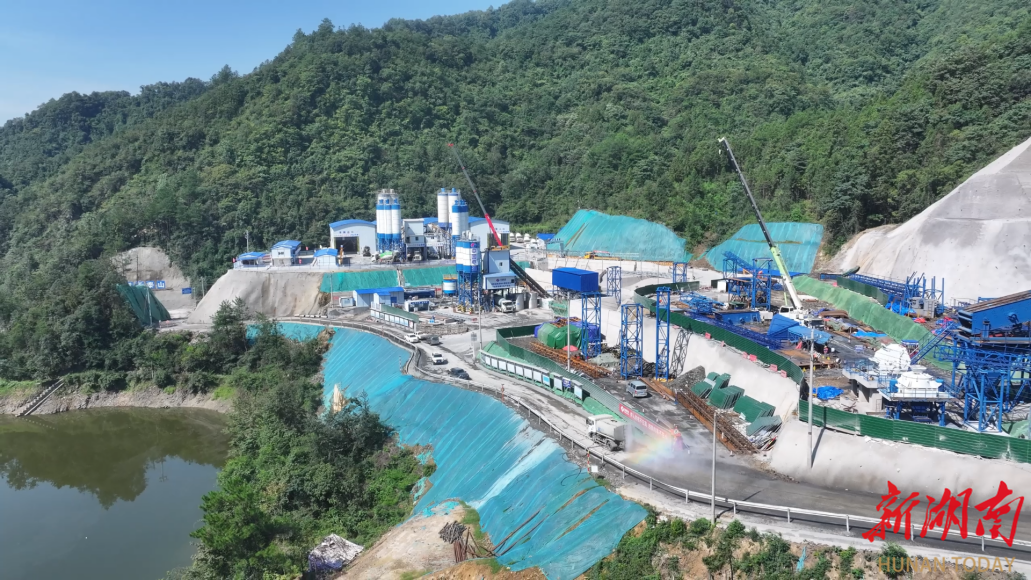

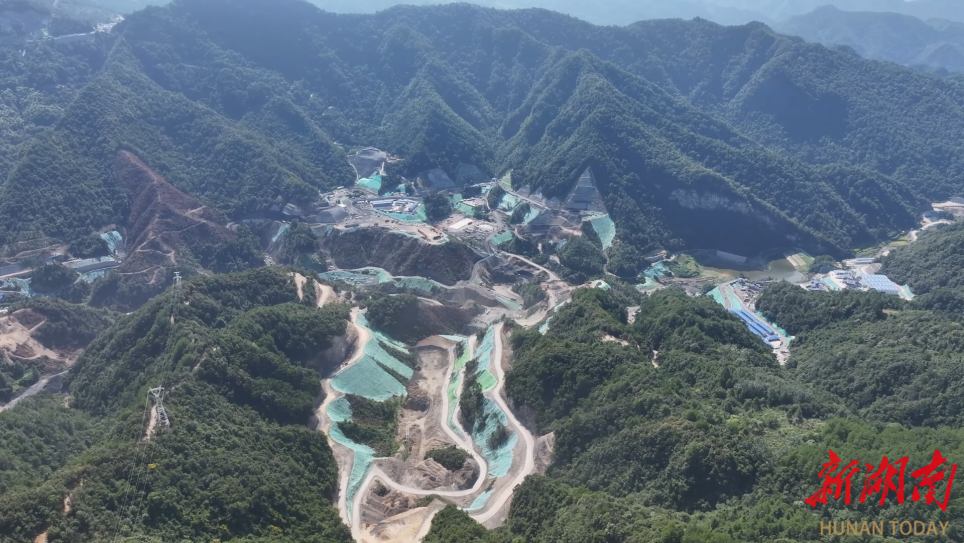

目前,辰溪抽水蓄能電站各項工程建設正按計劃有序推進。除下水庫工程取得重大突破外,上水庫左壩肩正進行壩肩和趾板開挖,右壩肩壩頂以上開挖支護已完成并推進趾板開挖;地下廠房發電系統中,主廠房中導洞開挖完成,主變洞第I層貫通,上層排水廊道、進廠交通洞、自流排水洞開挖均有序開展;施工輔助工程方面,下庫砼拌和系統已投運,砂石系統、上庫砼拌和系統將分別于9月底、11月底投運,上庫施工營地建設完成,下庫施工營地建設穩步推進。
此次下水庫成功截流,為辰溪抽水蓄能電站后續建設按下“加速鍵”。隨著項目持續推進,未來將進一步發揮抽水蓄能電站在能源保供、綠色發展中的重要作用,為湖南經濟社會高質量發展注入強勁動力。
